Edificio ex Pneumologico, Gorizia - Casa della Comunità

Intervento di recupero funzionale, edile, impiantistico e strutturale dell'Ex sanatorio di Gorizia (edificio Ex Pneumologico). La Casa della Comunità (CdC) rappresenta il modello organizzativo che renderà concreta l’assistenza di prossimità per la popolazione di riferimento. Sarà infatti, il luogo fisico, di prossimità e di facile individuazione al quale il cittadino può accedere per poter entrare in contatto con il sistema di assistenza sanitaria e socio- sanitaria. La Casa della Comunità diventerà lo strumento attraverso cui coordinare tutti i servizi offerti sul territorio, in particolare ai malati cronici. Nella Casa della Comunità opererà un team multidisciplinare di medici di medicina generale, pediatri di libera scelta, medici specialistici, infermieri di comunità e altri professionisti della salute.
Functional, building, plant and structural restoration of the former sanatorium in Gorizia (former pneumological building). The Community House (CoC) is the organizational model that will make local care for the target population a reality. In fact, it will be the physical place, of proximity and easy identification to which the citizen can access in order to come into contact with the health and social care system. The House of the Community will become the instrument through which to coordinate all the services offered on the territory, in particular for the chronically ill. The Community House will operate a multidisciplinary team of general practitioners, pediatricians of choice, specialist doctors, community nurses and other health professionals.
Missione
Salute (M6)
Investimento
M6C1 – 1.1 Case della Comunità e presa in carico della persona
Amministrazione titolare
Ministero della Salute
Soggetto attuatore
Regione Friuli Venezia Giulia
Importo finanziato
Importo intervento Importo RRF
8.946.913,46 € 1.489.395,00 €
Stato di avanzamento
In corso
Tempo previsto fine progetto
Ultimazione lavori entro il 31/03/2026

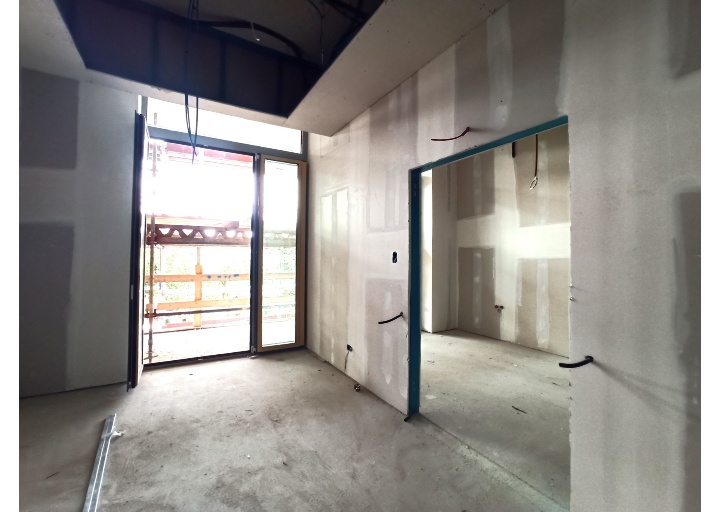

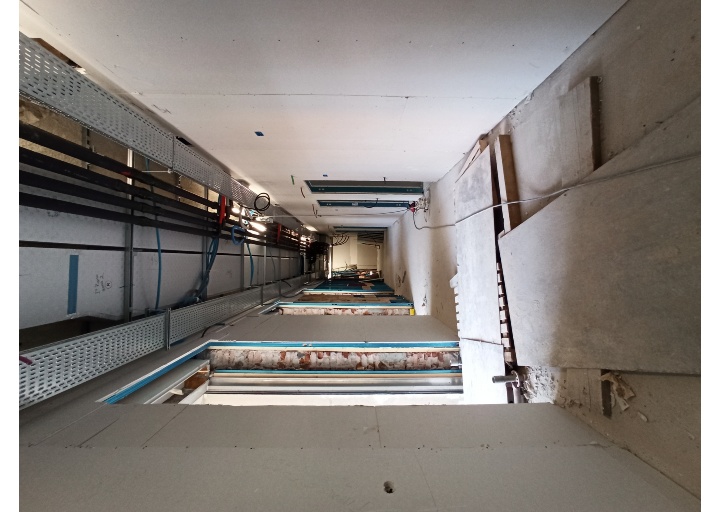

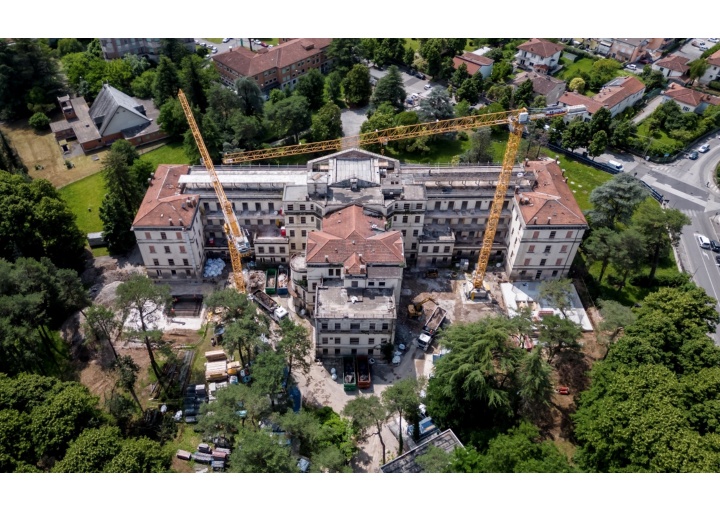

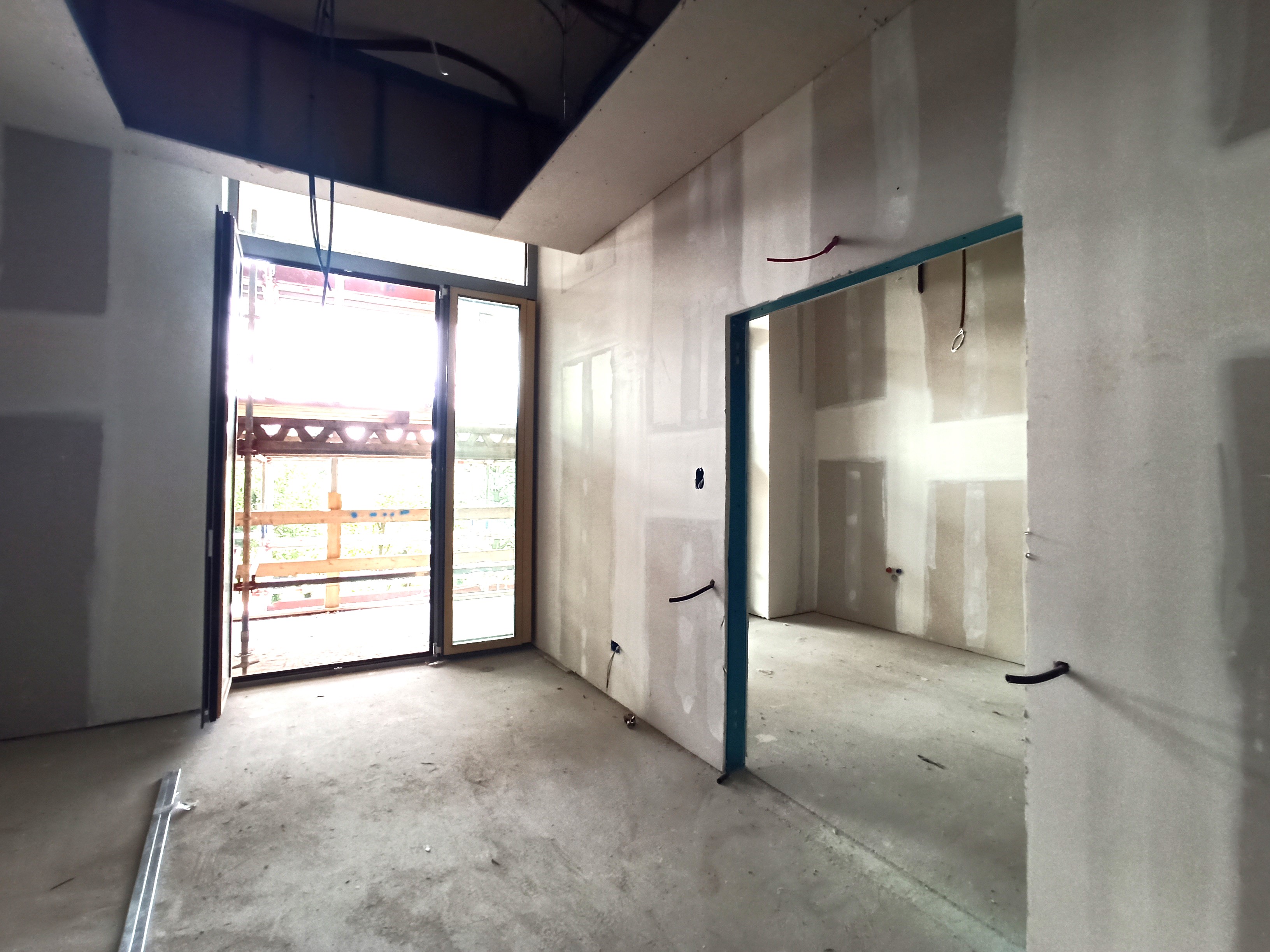

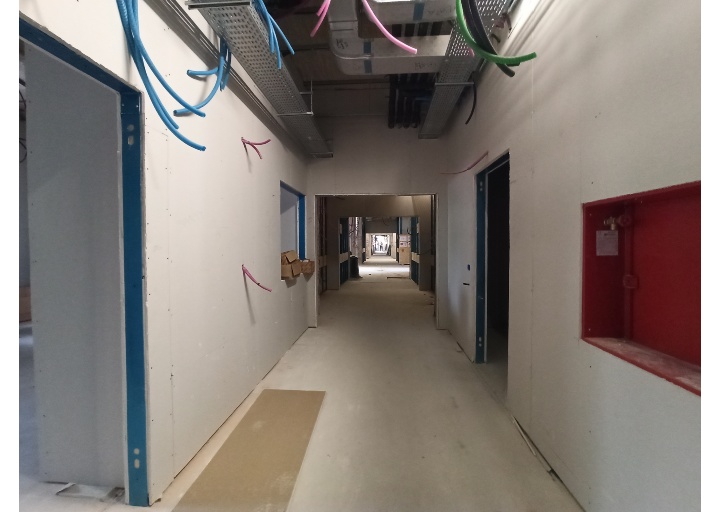

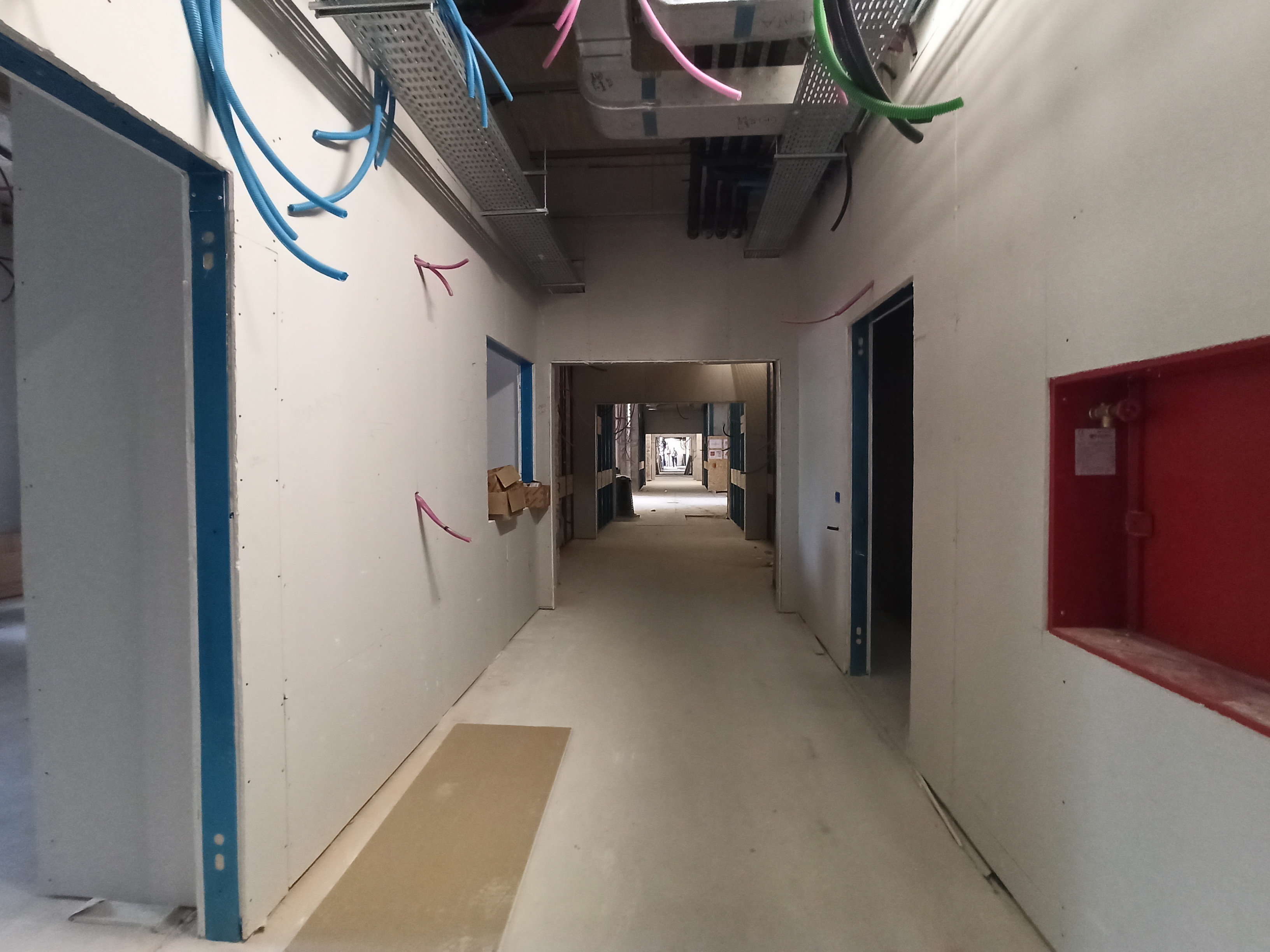

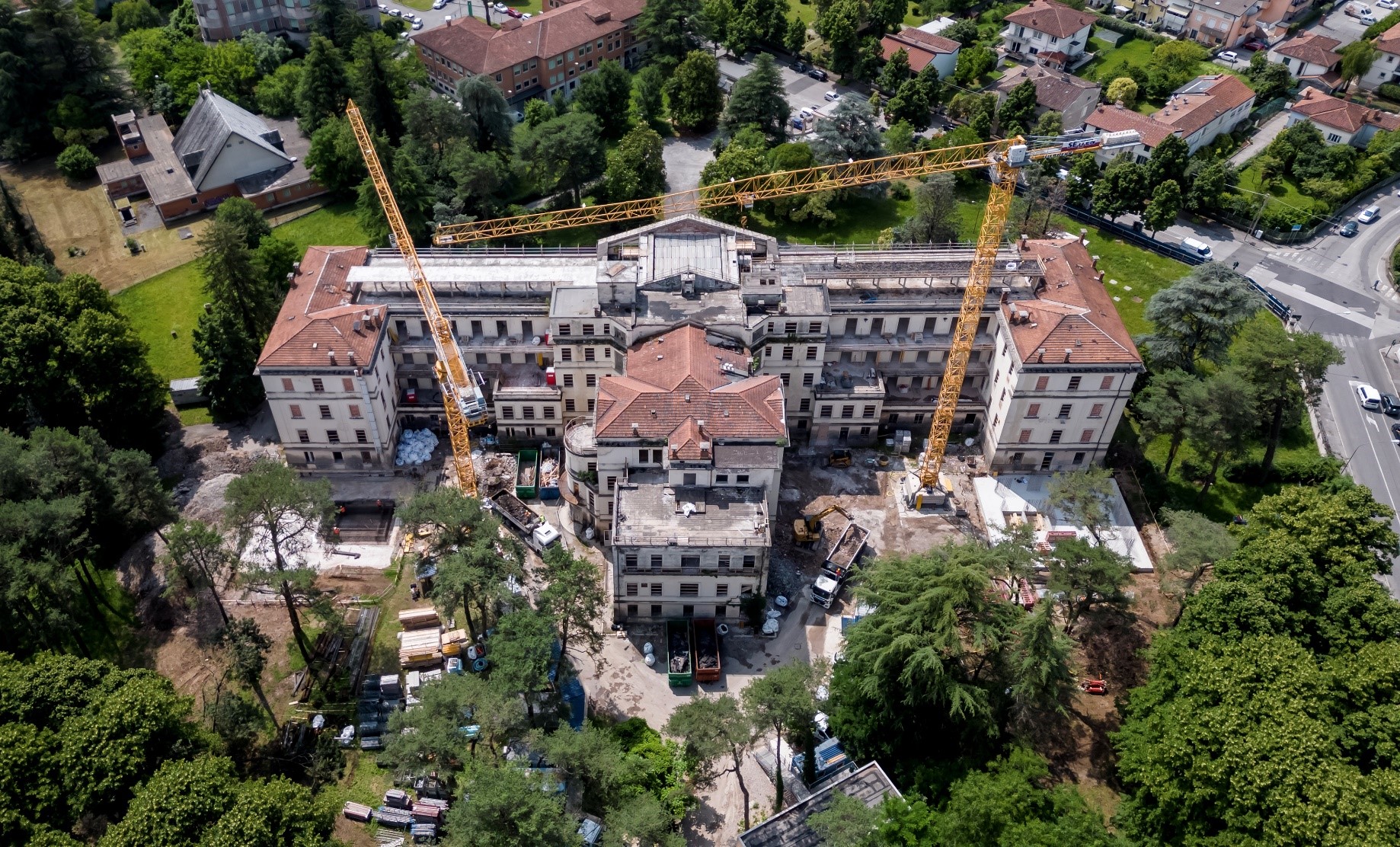

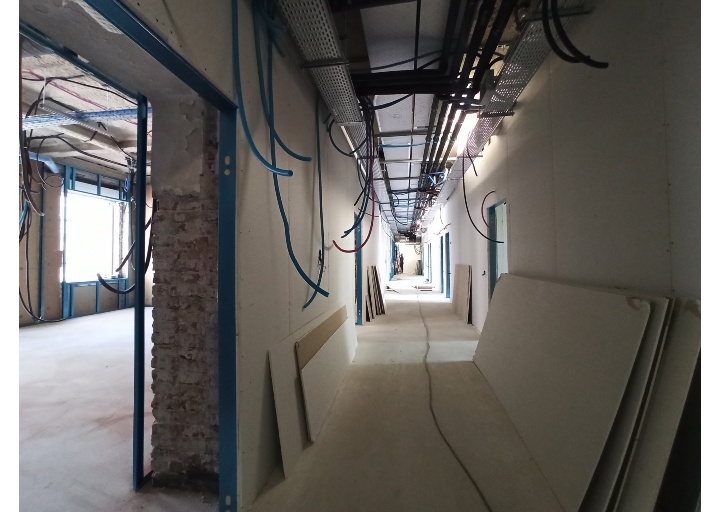

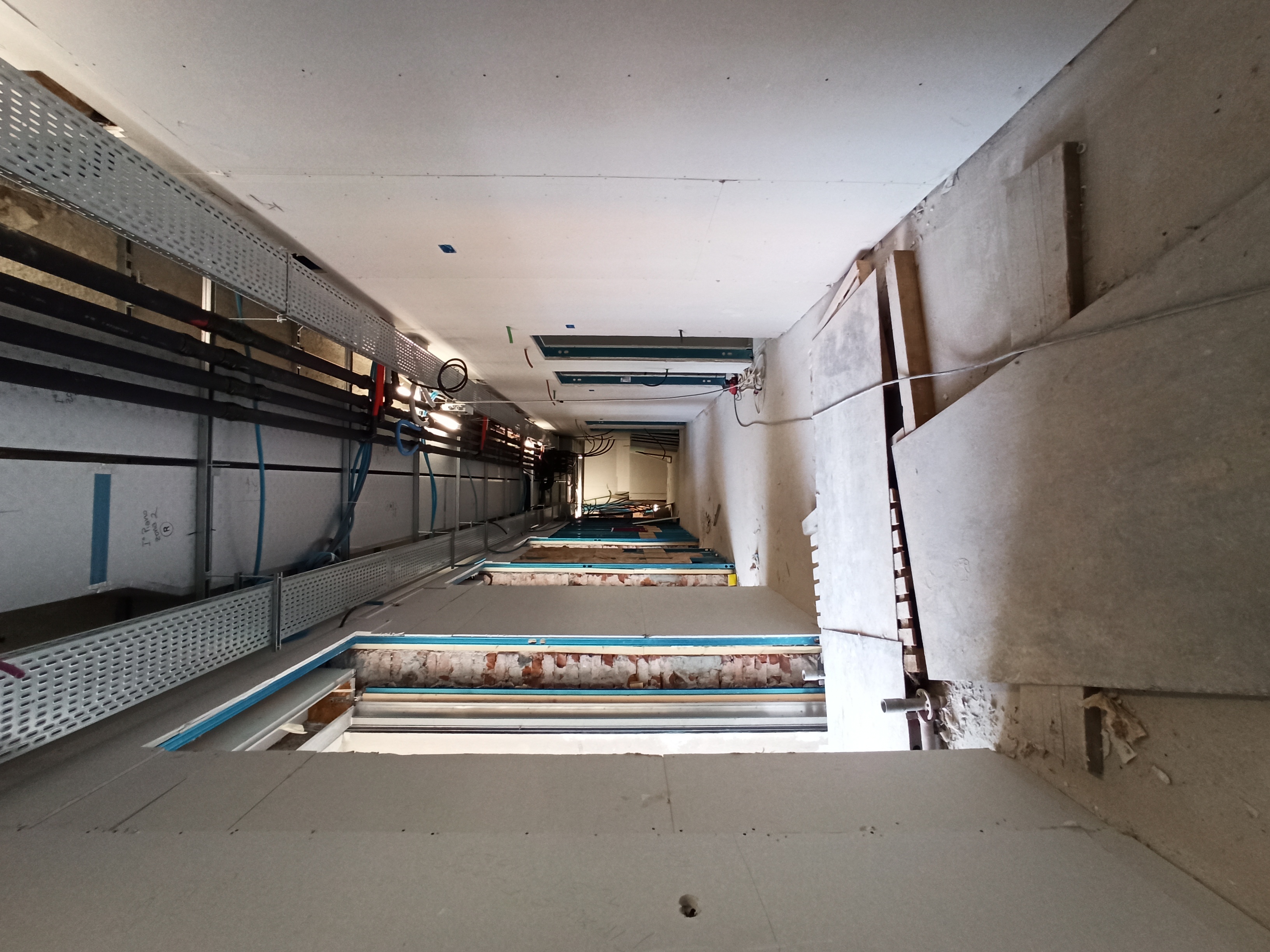

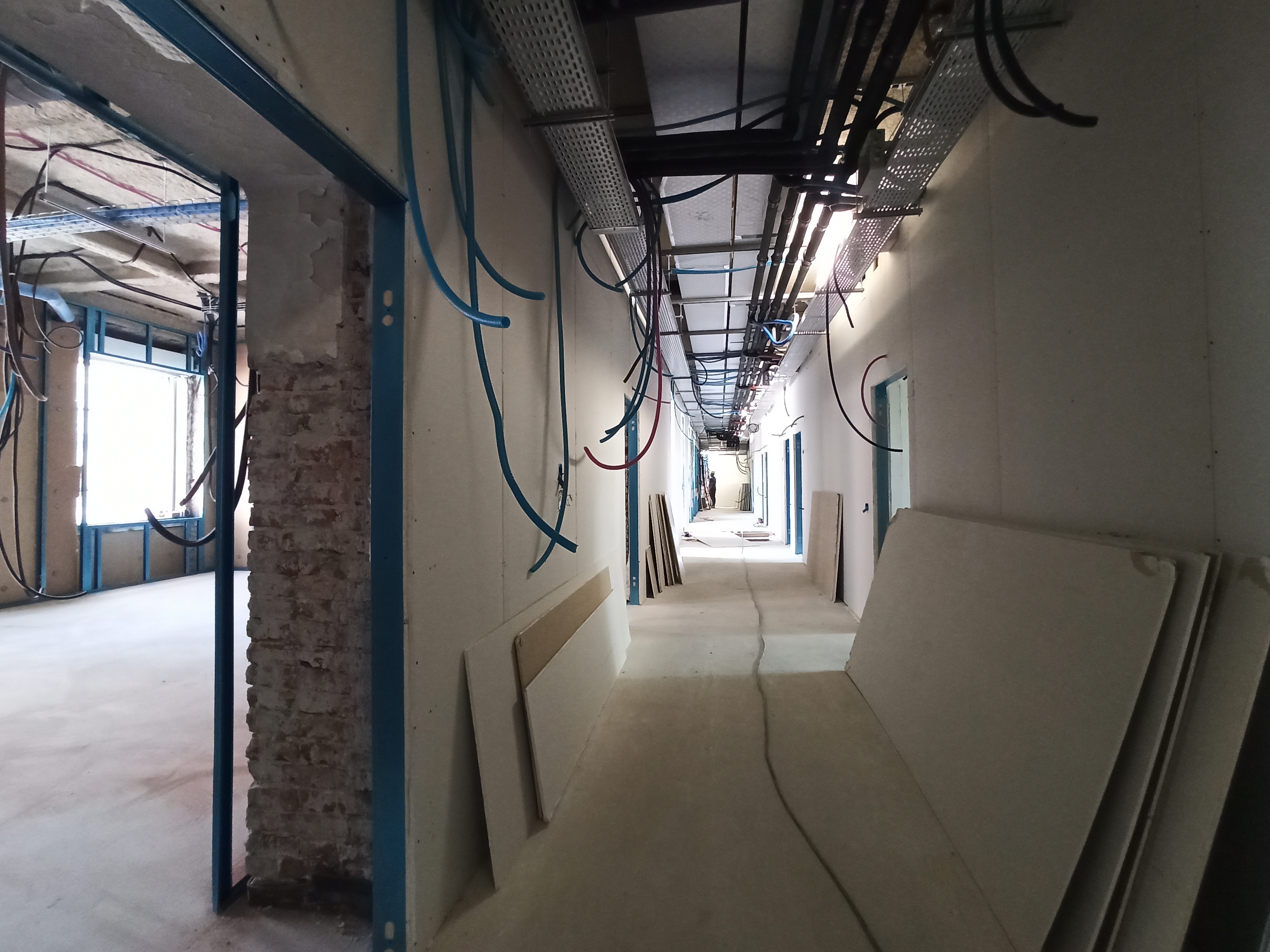

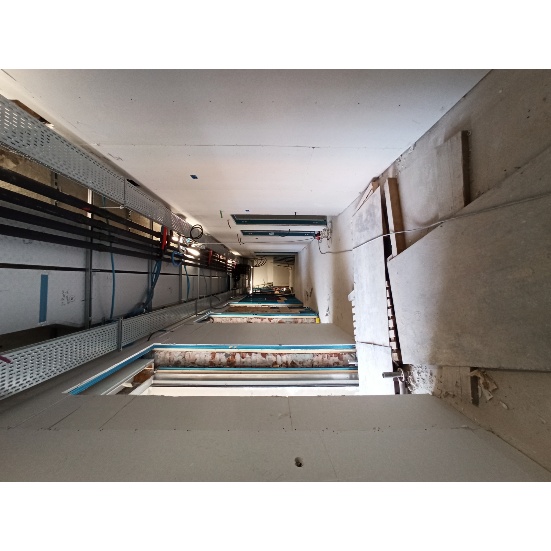

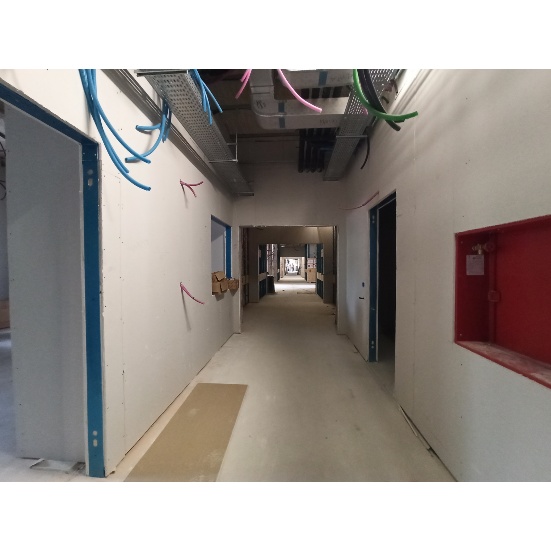

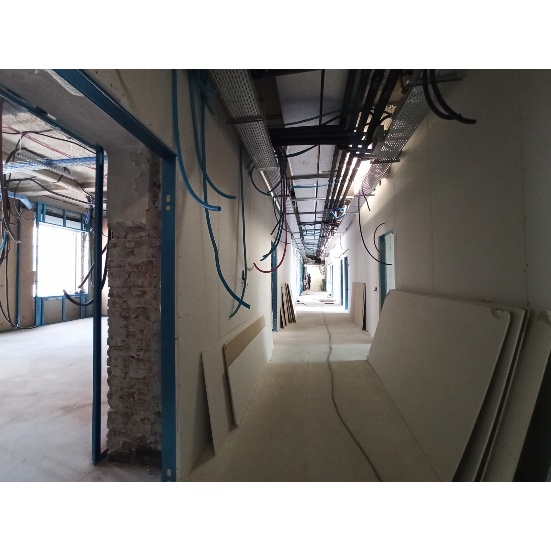

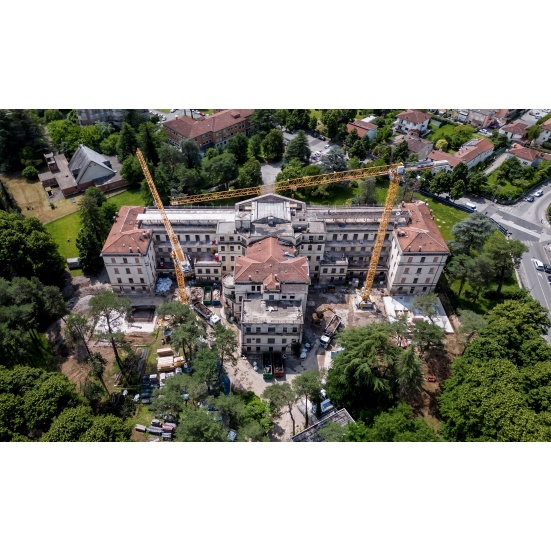

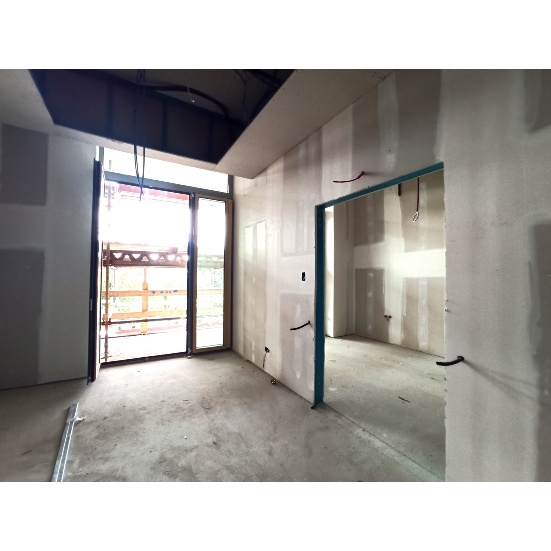

La progettazione esecutiva (appalto integrato progetto esecutivo e lavori) è stata approvata con DET. n. 1192 dd. 23/09/2024. In data 01/10/2024 è stata effettuata la Consegna totale delle opere e i lavori sono in corso d’opera.

Stato di avanzamento dei lavori

  • con determinazione dirigenziale n. 1210 dd. 30/09/2024 è stato approvato lo Stato di Avanzamento dei Lavori n. 1;
  • con determinazione dirigenziale n. 1322 dd. 28/10/2024 è stato approvato lo Stato di Avanzamento dei Lavori n. 2;
  • con determinazione dirigenziale n. 1563 dd 16/12/2024 è approvato lo Stato di Avanzamento dei Lavori n. 3.
  • con determinazione dirigenziale n. 85 dd. 24/01/2025 è stato approvato lo Stato di Avanzamento dei Lavori n. 4;
  • con determinazione dirigenziale n. 320 dd. 17/03/2025 è stato approvato lo Stato di Avanzamento dei Lavori n. 5;
  • con determinazione dirigenziale n. 523 dd 30/04/2025 è approvato lo Stato di Avanzamento dei Lavori n. 6.
CUP
G88I22000220006
RUP
arch. Mauro Baracetti

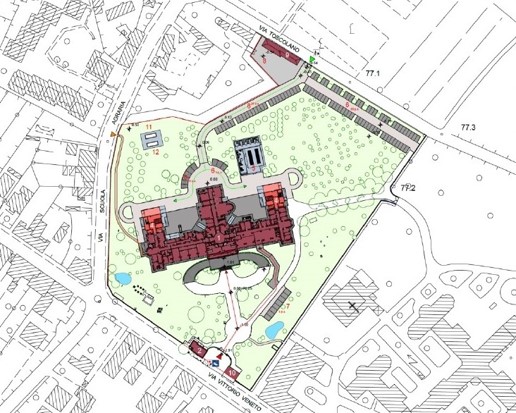

Luogo

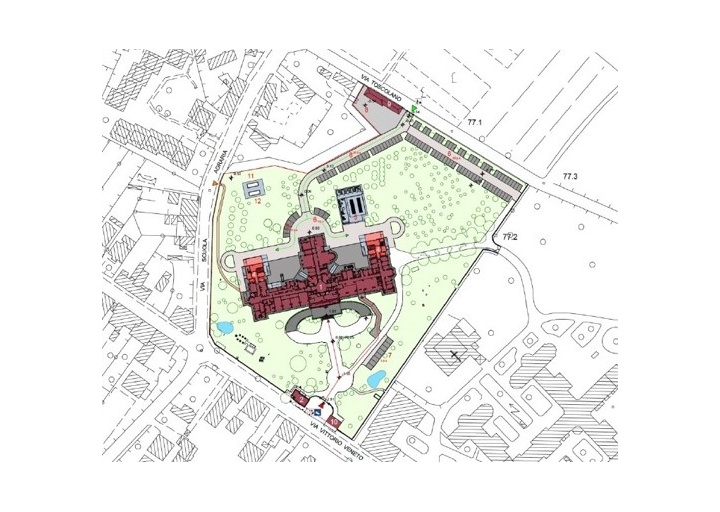

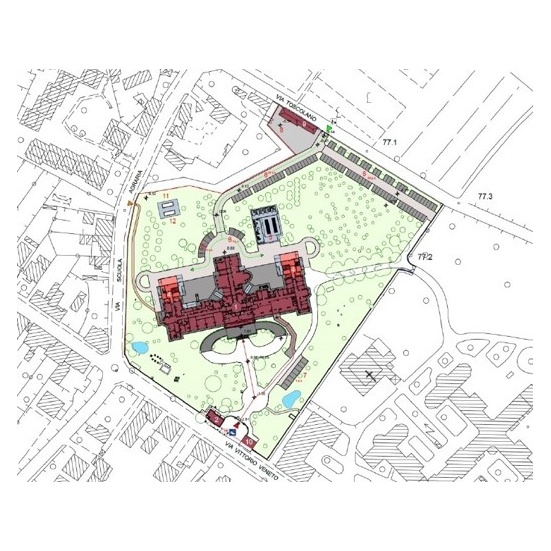

Gorizia, Via Vittorio Veneto,171
Coordinate
45.935818, 13.631933
Finanziamento next generation EU
